玛尔挡水电站员工坚守一线。玛尔挡公司供图
哇让施工局通风兼安全洞施工。中国水电四局供图
青海液态空气储能项目建设现场。 中国绿发青海分公司供图
国庆假期,从广袤无垠的戈壁滩到高寒高海拔地区,建设者们坚守在项目建设一线,抓住秋季施工的“黄金期”,全力推进施工任务,以快干实干奏响节日最美旋律,用奋斗向祖国献礼,为全省经济持续回升向好提供有力支撑。

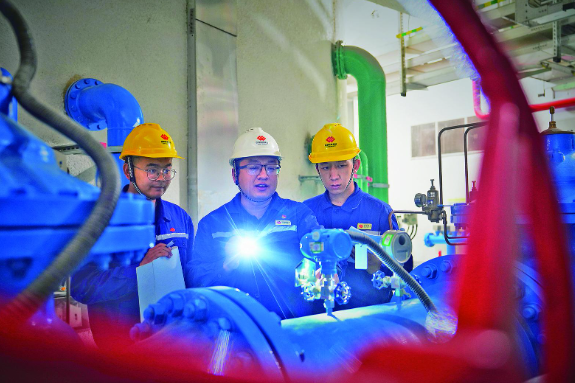

在平均海拔3300米、位于果洛藏族自治州玛沁县拉加镇的玛尔挡水电站,机械轰鸣、人声鼎沸,打破了高原的宁静,600多名建设者坚守岗位,现场一派繁忙的景象。国庆节当天,玛尔挡水电站再传捷报,年发电量累计突破15亿千瓦时,这一成就背后,是无数建设者夜以继日的辛勤付出和不懈努力。
已经参与玛尔挡水电站建设三年的刘金山一边工作一边说:“每一次转轮、转子、定子等重要部件的吊装安装都关乎电站的安全稳定运行。”国庆前夕,他亲自组织监理及施工单位进行安全技术交底,全程管控吊装过程,确保了2号机组水轮机转轮顺利吊装就位。
玛尔挡水电站的建设者正以饱满的热情和坚定的信念,全力冲刺2024年底全部机组投产发电的目标。他们坚信,不久的将来,这座高原明珠将绽放出更加璀璨的光芒,为国家能源事业发展贡献更大力量。
黄河羊曲水电站是青海省“十二五”规划期间规划建设的重点项目,是一座以发电为主的大型水利水电枢纽工程。电站总装机容量为120万千瓦,安装3台单机容量为40万千瓦的混流式水轮发电机组。
目前,羊曲水电站三台机组大件吊装全部完成,首台(2号)机组手动开机试验一次性成功。国庆期间,2号机组正在进行紧张的有水调试,项目部管理人员和所有参建者坚守岗位,奋战在工程一线,抓进度、保质量、抢工期,以实干向祖国献礼。
位于海南藏族自治州贵南县境内的哇让抽水蓄能电站是全国第二大、西部最大规模的抽水蓄能电站项目,是服务青海生态文明建设和构建新型电力系统的重点工程,在这里一个绿色奇迹正悄然发生。
中国水利水电第四工程局有限公司紧抓施工“黄金期”,在国庆期间掀起大干热潮,建设者们坚守岗位,紧锣密鼓地推进各项施工任务,现场呈现出“马力全开”的施工景象。

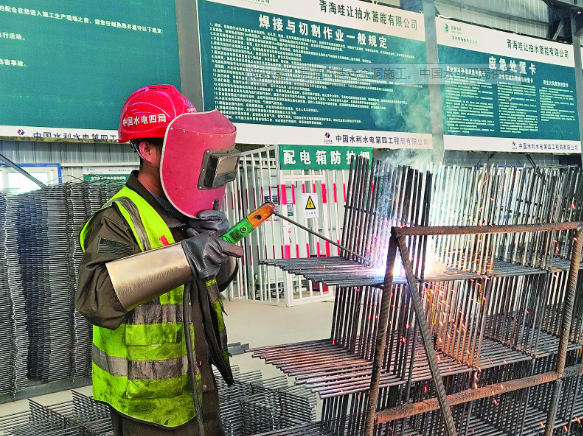

在通风兼安全洞施工现场,建设者身着工作服,头戴安全帽,手持电钻,正专心进行洞身支护锚杆的造孔施工。据悉,该洞身设计总量2132米,自开工以来已累计完成560米,完成率26%,根据施工计划和进度,将于2025年10月底正式完工。
在电站下库综合加工厂,建设者们正在进行钢筋网片焊接施工,只见他们手法娴熟地将一根根钢筋焊接起来,形成一张张牢固的网片。现场加工厂负责人介绍:“我们日产量在350片左右,钢筋网片焊接完成后主要用于各洞室洞身初期支护施工,这是洞身支护施工不可或缺的一道工序,在隧洞施工中起着重要作用。”
同样,在海南州广袤的戈壁滩上,建设者们以坚守书写绿色发展的美好愿景。大唐兴海县清洁供暖配套40万千瓦光伏项目建设如火如荼,现场施工人员抢抓秋季施工黄金期,不断刷新建设“进度条”。截至目前,该项目330千伏升压站主体结构施工已完成80%,SVG基础、35千伏开关站及主变基础施工均已完成,光伏区正在开展施工准备工作,即将全面施工。

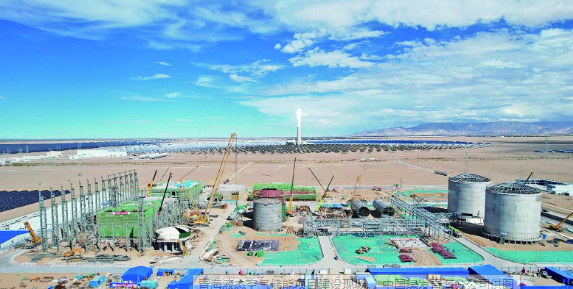

国庆期间,中国绿发青海分公司员工和400余名施工人员坚守在海西蒙古族藏族自治州格尔木市东出口光伏园区,加快建设世界规模最大液态空气储能项目——青海6万千瓦/60万千瓦时液态空气储能示范项目。
“截至目前,该项目已完成总工程量的70%,其中土建部分已全部完成,大型设备吊装、管廊敷设、内外装修等工作正在紧锣密鼓地进行,计划2024年年底建成投产。”该项目负责人介绍。
项目单次储能能够连续向电网放电10小时、输出60万千瓦时清洁电能。项目采用中压低温蓄冷技术把气态空气转化为液态空气,利用弃风弃光电能将气态空气转变成高密度、蓝色的液态空气,存储在大罐中,需要用电时再释放成气态空气,推动发电机发电。这项技术的特点在于容量大、储能时间长,又能安全环保地建设在不同地理环境下,能够便利充当城市用能的“大充电宝”,为千家万户奉献清洁电能。
加西公路项目现场秋景如画,项目计划在国庆假期完成甘禅口大桥、学科滩大桥右幅水稳铺筑,届时也标志着加西公路全线水稳基本完成。不远处,元甫沟1号桥—元甫沟2号桥正在进行沥青铺筑,施工现场机械轰鸣,沥青摊铺、碾压设备全力运转,工人穿梭其中,一片忙碌景象,沥青铺筑工作预计在国庆假期全部完成。
“我们争取10月底完成甘禅口部位剩余沥青面层施工,为年底甘禅口互通立交区域通车奠定基础。”工程部负责人李建军向记者介绍,加西公路是青海省交通运输“十三五”重点规划建设项目,项目建成后对加快国家西部大开发战略的实施、促进国家重点经济区发展及沿线资源开发具有重要意义。目前已经完成路基填筑、桥梁主体工程、北山特长隧道进口段左右洞、出口段左右洞等重点施工节点,预计2025年下半年通车。
大清项目起点位于海东市民和回族土族自治县官亭镇,与川口至大河家高速公路顺接,在郭家村西北设置郭家枢纽互通与甘肃省临夏至大河家高速公路连接,路线继续向西北延伸,至积石峡水电站大坝北侧进入循化撒拉族自治县境内,再沿积石峡库区黄河两岸布线,设置清水枢纽互通与大力加山至循化高速公路相接。
节日期间,大清项目提前制定详细施工计划,在积石峡黄河特大桥、索同坡黄河特大桥、乙赛黄河特大桥等重点控制性工程施工现场,增加人员和机械设备投入,项目主要管理人员坚守岗位,紧盯现场,全面做好指导、协调、服务、保障等工作,朝着年度节点目标任务冲刺。
走进水电四局承建的西宁市第七中学改扩建项目现场,机器轰鸣,约200名建设者忙碌的身影穿梭其间,整个施工现场秩序井然。据了解,当前项目1号综合教学楼消防、通风、水电安装已全部完成,室内装修已全面展开;2号、4号综合教学楼、5号图书馆进入二次结构施工,室内消防、通风、水电等项目正按时间节点有序推进。
“根据计划,明年9月份1号、2号、4号教学楼和5号图书馆将正式投入使用,届时孩子们就能在新教室上课啦。”项目常务副经理卜鹏臻说。
国庆假期,放眼青海大地,建设者们坚守一线岗位,以“拼”的精神、“赶”的劲头,争分夺秒抢抓工期,发扬拼搏精神,全力以赴推进项目建设,以饱满的干劲和辛勤的汗水向祖国献礼。
